親愛的家人們:
啟信安好,見字臻情。
清風捎來立秋的問候,夏蟬的歌聲逐漸轉為秋蟲的淺吟,萬物日漸飽滿,有了歲月沉淀的模樣。
在這豐收的季節里,鑫家的輪廓亦日漸清晰。從一紙藍圖的未來暢想,到理想之家的逐步呈現,鑫江置業始終保持著對家的初心。
我們深知磚石瓦礫下那份厚重的憧憬,在每一毫厘的空間琢磨,每一視角的植物布景,每一維度的細節質造上,皆精細入微,不敢懈怠。
新一期工程播報誠摯敬上,邀您鑒賞時光淬煉下家的最新模樣。
【鑫江合院】
28#-30#、33#、35#、48#-50#樓

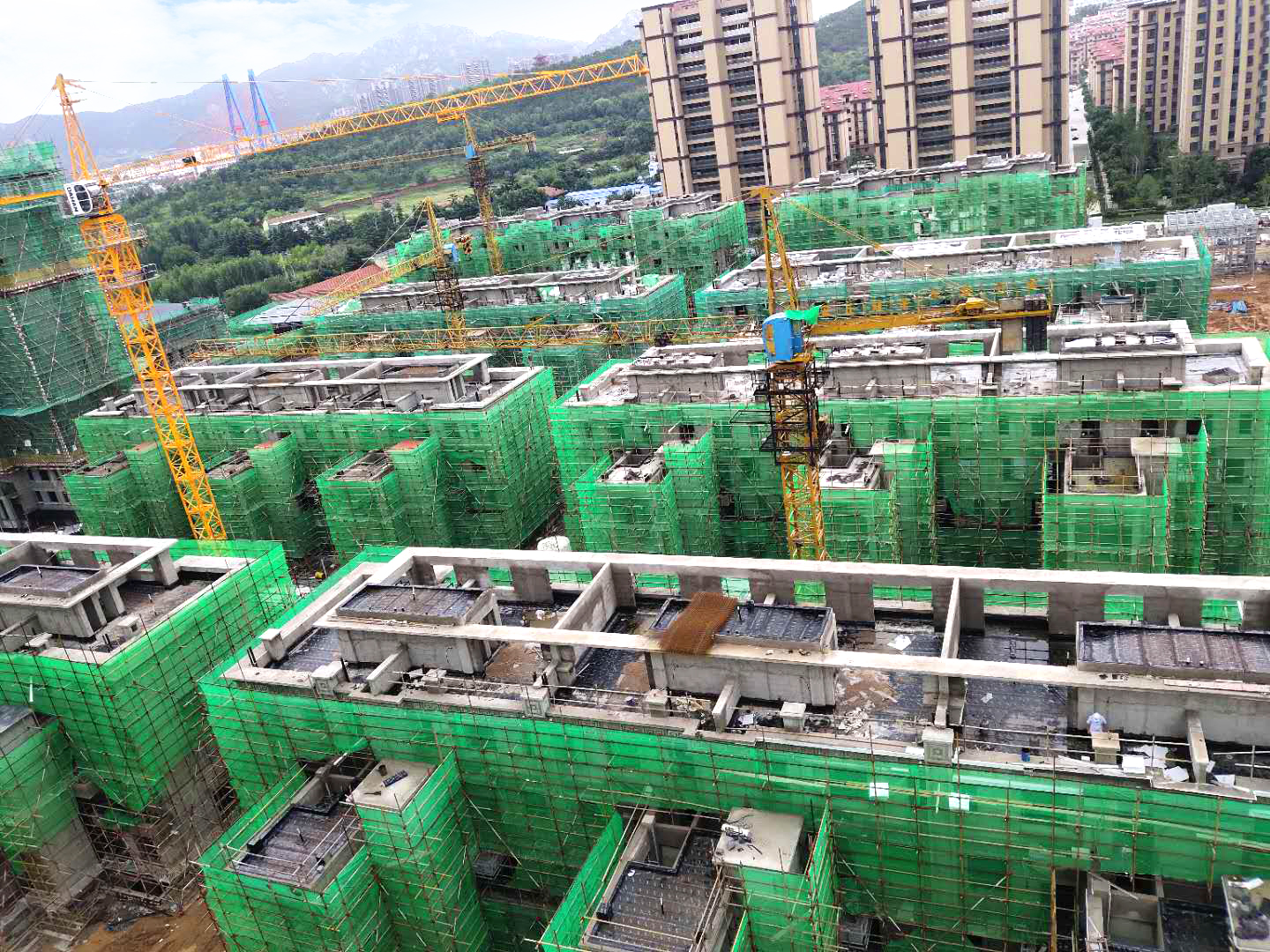

主體已封頂,二次結構已完成,外墻抹灰結束,外架已拆除,外立面干掛石材、外墻一體板、外墻鋁單板完成約90%,窗框安裝完成約95%,屋面工程完成約95%,內墻抹灰已完成,地面已完成,室內膩子開始施工。
34#、38#-45#、51#樓
主體已封頂,二次結構已完成,外墻抹灰已完成,內墻抹灰完成約50%,外墻干掛石材、外墻鋁單板、外墻一體板完成約70%,地面開始施工,屋面工程完成約80%。
31#、32#、36#、37#、46#、47#、54#-56#樓

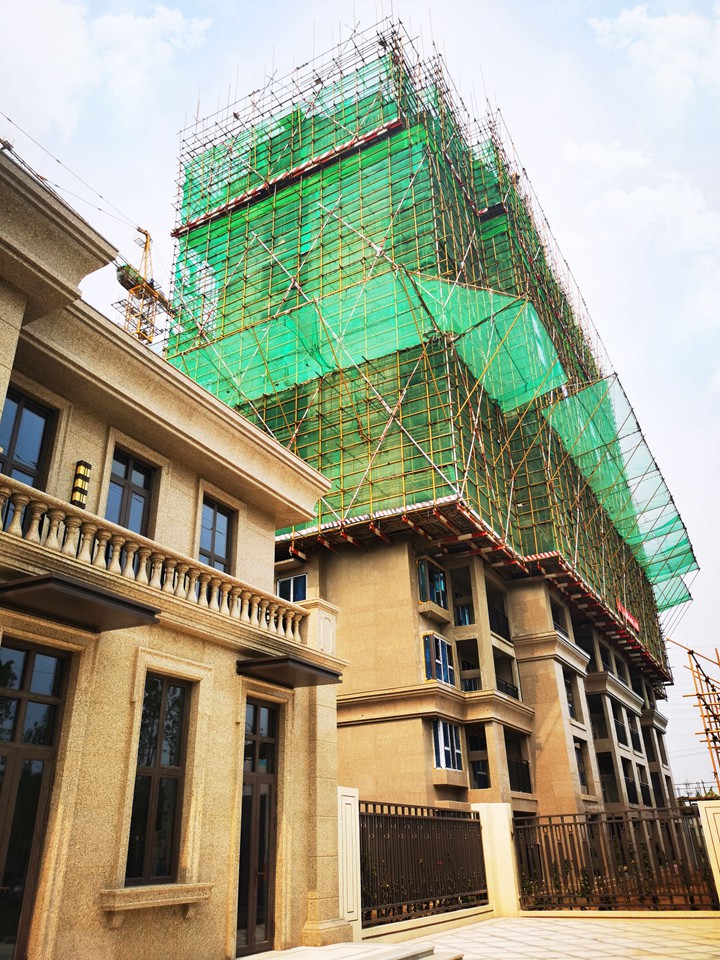

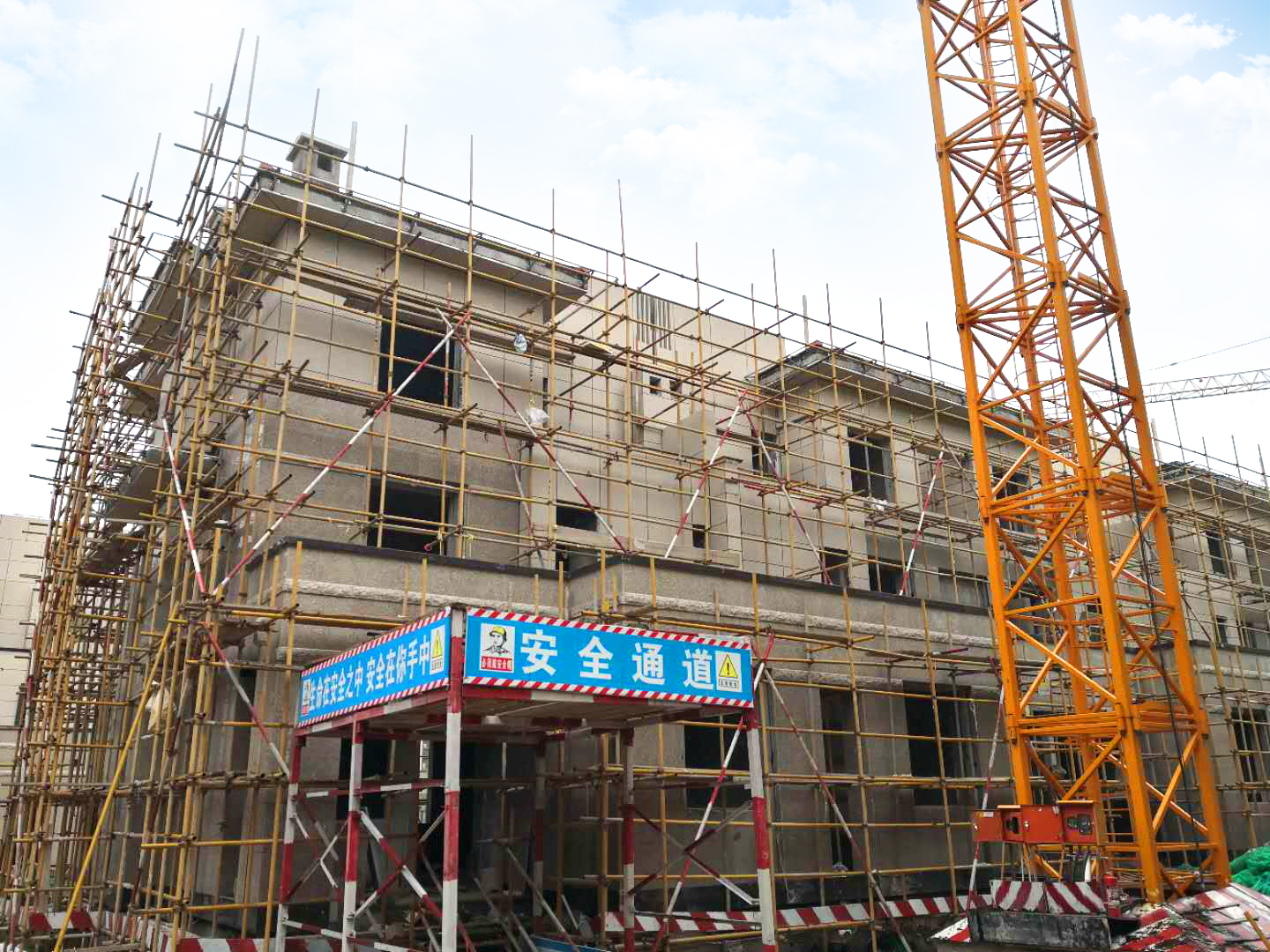

主體已封頂,二次結構已完成,外墻抹灰完成,外墻保溫陸續展開施工,內墻抹灰完成約50%,外墻干掛石材完成約50%,屋面工程完成約60%。
【鑫江·桂花園|汀香】
66#-83#樓

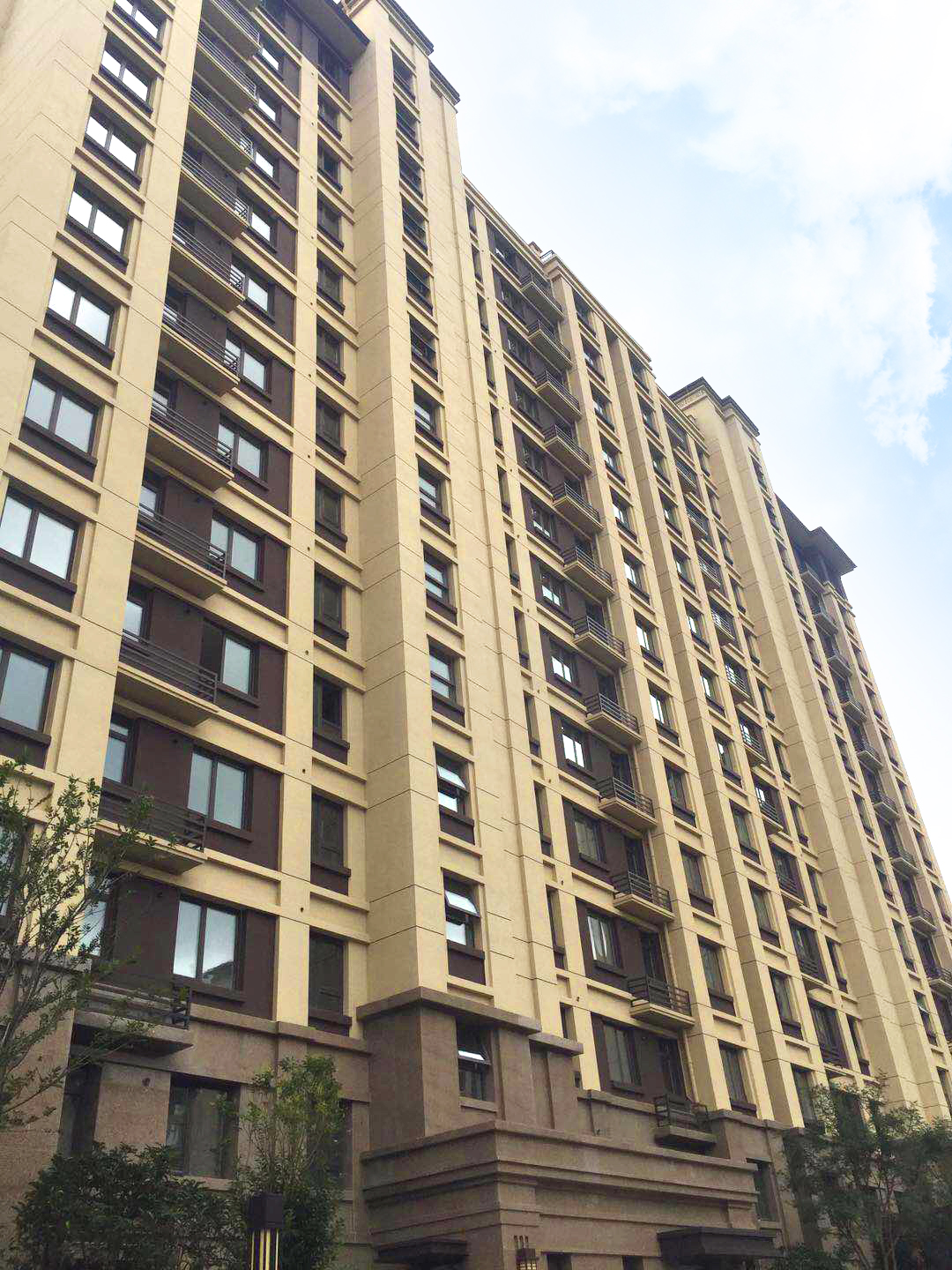

外墻保溫、涂料、門窗均已完成,室內膩子及公共區域吊頂均已施工完成,目前進入驗收階段。
49#-52#洋房;53#-55#、58#-60#、63#-65#疊拼;56#、61#高層

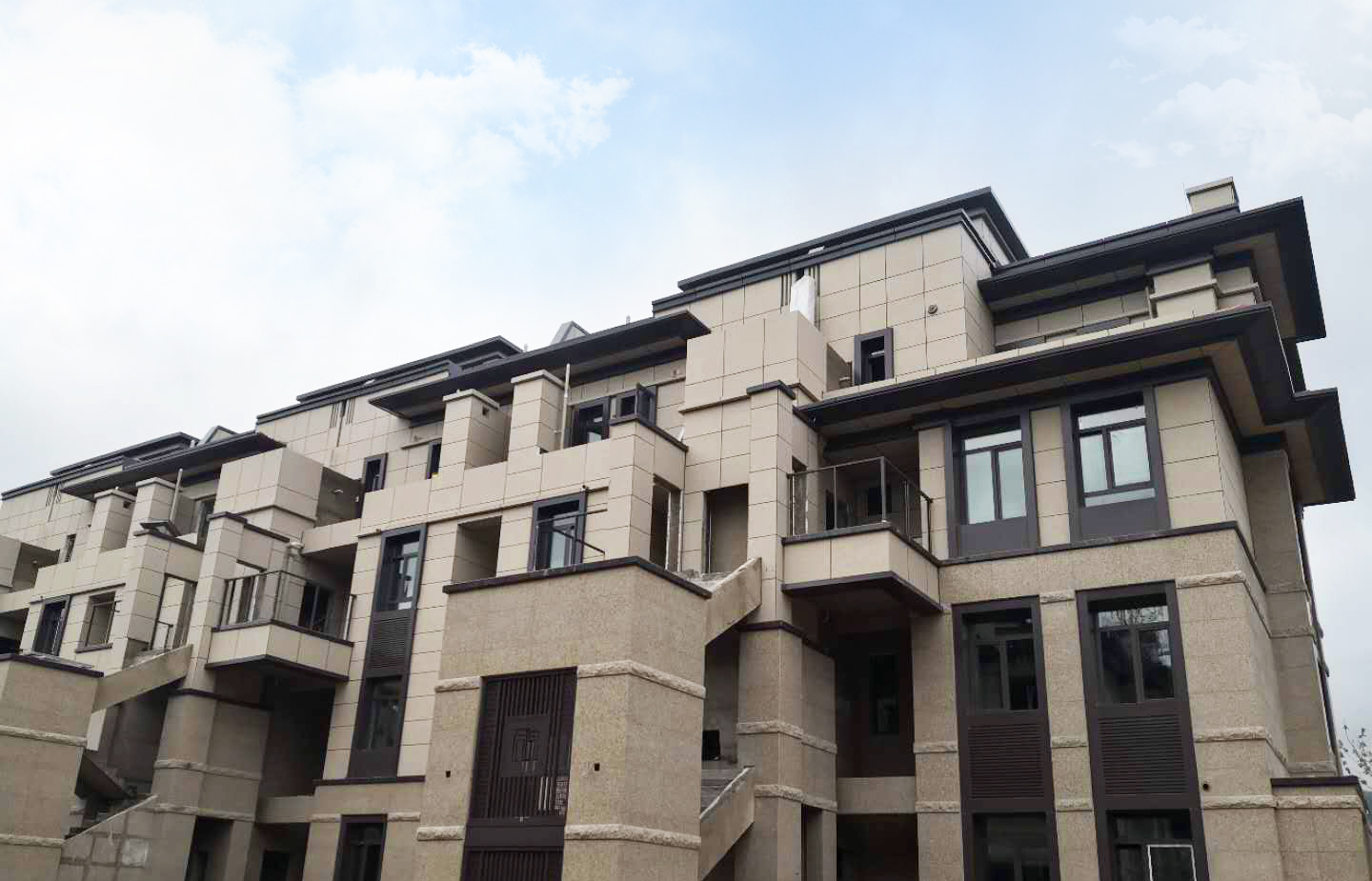

內墻抹灰結束,外立面保溫、石材施工中

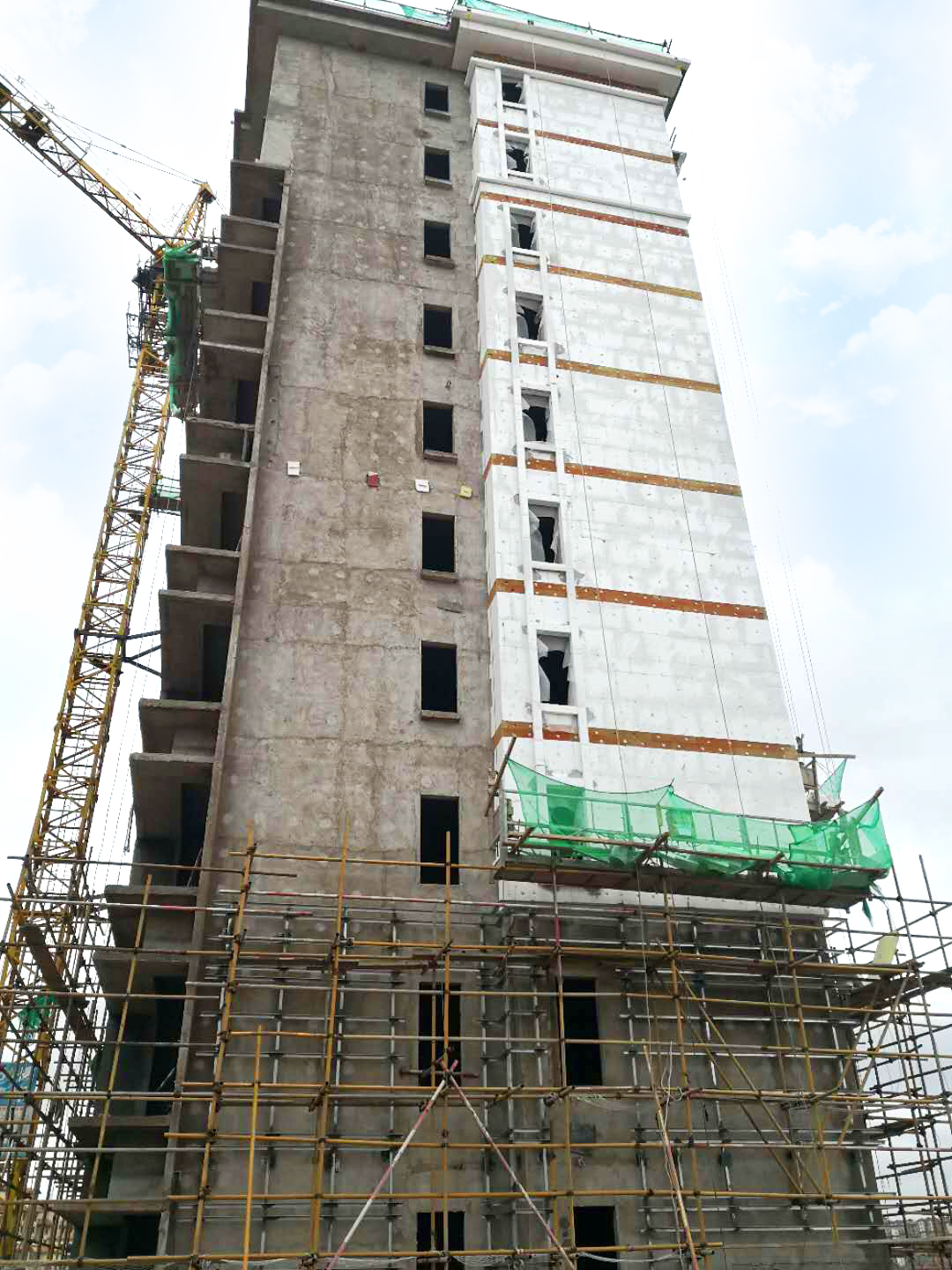

57#、62#樓
主體封頂,二次結構完成80%

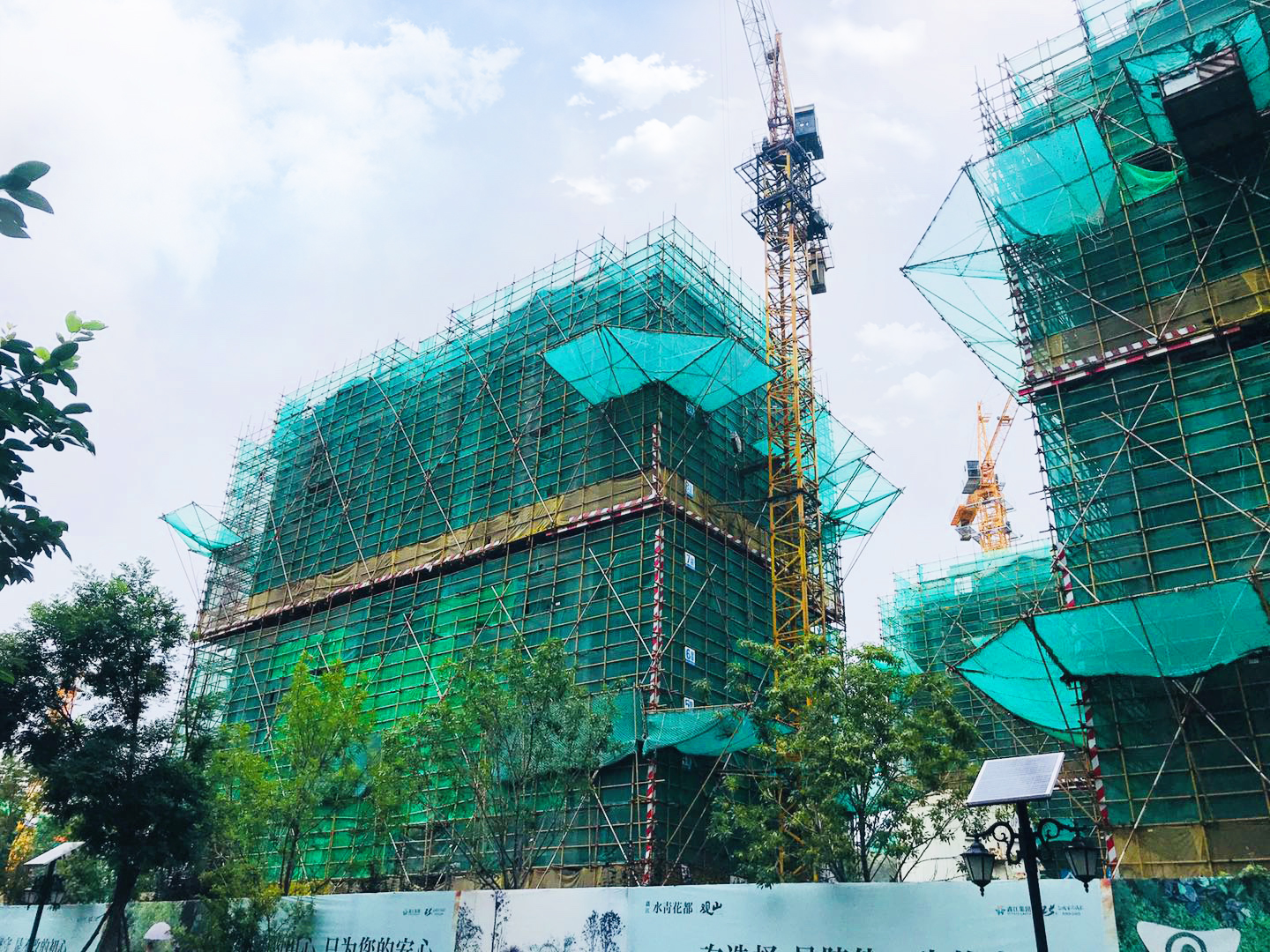

【鑫江·水青花都|觀山】
39#-43#樓
主體已封頂,二次結構已完成
44#樓
主體工程10層完成,二次結構完成20%
45#、47#、48#樓
主體工程11層已完成,二次結構完成70%
46#樓主體工程11層已完成,二次結構完成80%
49#樓主體工程8層已完成,二次結構完成20%
50#樓主體工程6層已完成
51#樓主體工程2層已完成
52#樓主體4層已完成
53#、55#樓主體負二層已完成
56#樓主體負一層完成
54#、58#、59#樓主體負二層完成80%
57#、60#樓主體筏板施工完成
【鑫江·花漾里】
3#-5#、7#、8#、11#、12#、16#、17#、19#、21#-23#、37#-40#樓
主體封頂完成,二次施工
1#、9#、13#、20#樓
主體部分施工中
